在长白山麓的群山之间,机械轰鸣,隧洞延伸。总投资约116.11亿元的和龙抽水蓄能电站,自2025年10月正式开工建设以来,各项建设任务正按计划稳步推进。这座由中国南水北调集团新能源投资有限公司所属南水北调(和龙)能源有限公司投资建设的“超级充电宝”,不仅是央地战略合作的重要实践,更是东北地区首座具备周调节能力的抽水蓄能电站。

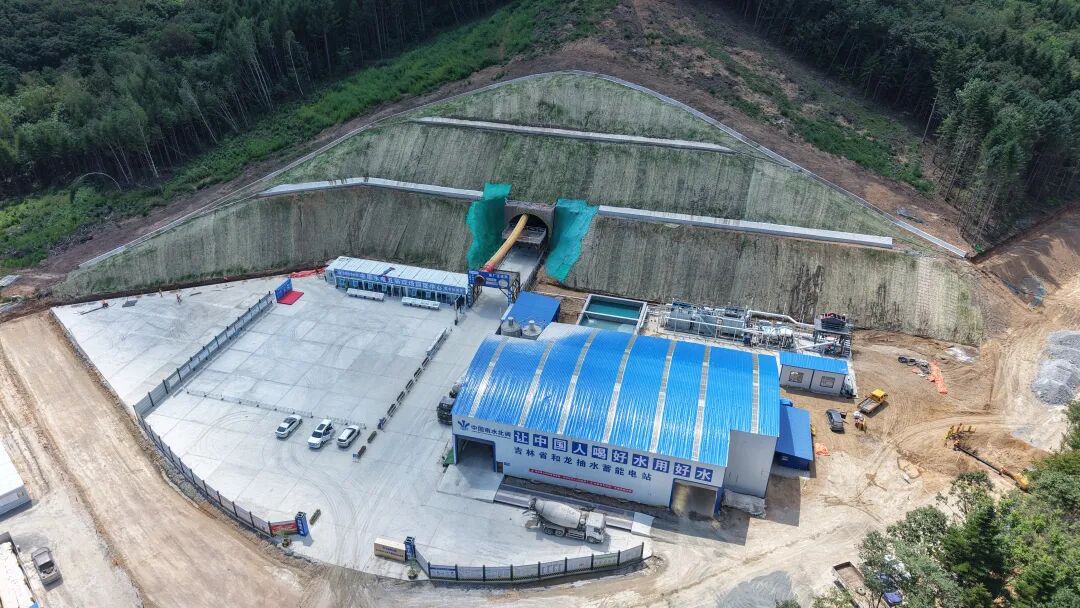

进厂交通洞
超级“充电宝”赋能东北电网
和龙抽水蓄能电站为一等大(1)型工程,总装机容量达180万千瓦,连续满发小时数可达10小时。枢纽建筑物主要由上水库、下水库、输水系统、地下厂房系统和地面开关站构成。电站建成后,将主要承担吉林省电网调峰、填谷、储能、调频、调相及紧急事故备用等核心职能。
其具备的“周调节能力”是该项目的一大亮点。这意味着电站具有极高的灵活性,可根据电力系统一周内不同时间的用电需求变化灵活调节发电量,有效减少电网调峰对火电的依赖,降低系统整体运行成本。初步估算,电站投运后每年可减少二氧化碳排放量425万吨、二氧化硫1.4万吨,在优化吉林省能源结构、助力国家“双碳”目标实现的同时,每年还将为地方贡献近亿元税收,直接带动就业和相关产业发展,为东北全面振兴注入强劲动力。
核心洞室掘进超630米 建设全速推进
截至2026年8月11日,和龙抽水蓄能电站核心工作面围绕施工通道开挖、永久道路修筑、开关站边坡治理等配套工程全面展开。目前,3条关键施工通道的掘进工作正有序推进:
● #2号施工支洞:全长1268.2米,目前已累计掘进863米,完成总工程量的68%,施工推进效率位居各工作面前列;
●通风洞:全长1635米,累计完成897米,完成率54.9%。随着首仓衬砌混凝土浇筑完成,已顺利转入开挖与衬砌并行施工阶段;
●进厂交通洞:全长1758米,累计完成380米,完成率21.6%。针对沿线复杂地质条件,施工团队严格执行“短进尺、强支护”原则,确保作业安全稳妥推进。

通风洞洞身衬砌
此外,地面配套工程也同步跟进。Y1、Y2两条永久道路路基填筑及挡墙浇筑施工并行开展,开关站及变电站区域边坡开挖已全部完工,防护与排水系统施工进入收尾阶段。按照规划,电站预计2031年12月首台机组投产发电,2032年12月6台机组全部投产。
废水“零外排”践行绿色施工理念
在全力抢抓工程进度的同时,和龙抽水蓄能电站始终将生态环境保护摆在突出位置。项目对施工废水实行“零外排”管理,废水处理系统采用磁基高效净化新工艺,经处理达标后的出水全部回用于工程施工、道路清扫、洒水降尘及绿植浇灌。通过精细化的环保管控,建设者们正以实际行动守护边疆的绿水青山,力求将和龙抽水蓄能电站打造成一座安全、高效、绿色的现代化能源枢纽工程。
